Технологія утеплення фасадів плитами "Поліфасад" не вимагає особливих знань чи умінь, все нижчевикладене допоможе вам виконати монтаж фасадних панелей самостійно, але пам'ятайте, що досвідчені фахівці впораються швидше та якісніше.
1. Необхідні інструменти для монтажу поліфасадних плит:
- Шуруповерт;
- Плиткоріз із різальним колом по каменю (бетону);
- Викрутка;
- Перфоратор з набором звичайних свердлів та SDS plus;
- Ніж;
- Будівельний рівень 0,6(м) ≈ 2,0(м), водяний рівень;
- Молоток;
- Гумова киянка;
- Шпатель;
- Шприц-пістолет;
- Пістолет для монтажної піни;
- Макловиця, пензель;
- Валики;
- Виска, контрольні нитки.
2. Підготовка фасаду будівлі:
- Перед початком встановлення фасадних панелей необхідно встановити підмости та будівельні риштування на відстані 25-35 (см) від стіни, щоб надалі уникнути зон, недоступних для виконання робіт;
- Виконати демонтаж конструкцій, що раніше були присутні на фасаді (водостічних труб, вивісок, елементів освітлення, відливів, козирків тощо);
- Очистити поверхню стін від бруду, жирних плям і старих покриттів, що відшаровуються;
- За допомогою рівнів зробити горизонтальні та вертикальні позначки для виявлення відхилень від вертикалі та площинних спотворень стінової конструкції. При виявленні значних дефектів та кутових відхилень необхідно виконати зрубування нерівностей та виступів за допомогою відбійних молотків. При виявленні ям, западин та інших поглиблень вертикальної площини з перепадом більше 3,0 (см) допускається можливість попереднього вирівнювання цементно-піщаним розчином або нарощування пінополістиролом за допомогою клею;
- Всі роботи з утеплення та оздоблення фасаду будівлі виконуються із застосуванням сухих будівельних сумішей та рідких продуктів при температурі навколишнього середовища не нижче +5 °С та не вище +35 °С.
3. Грунтування поверхні стін:
- Після очищення поверхні стін проводиться грунтування на водній основі.
4. Перед встановленням стартового профілю виконується:
- Відбиття контуру будівлі водяним рівнем;
- Відбиття кутів будівлі схилом.
5. Встановлення стартового профілю.
Як стартовий профіль використовується металевий куточок або рівний брус з перетином 60÷100 (мм), які будуть служити фундаментом для плит "Поліфасад" на час монтажу, а потім демонтуються.
Стартовий профіль прикріплюється до стіни анкерами строго горизонтальними відмітками, позначеними за допомогою рівня. При цьому він кріпиться на висоті, що дозволяє залишити місце для нижнього (першого) ряду плит. Таким чином, монтаж панелей починається з другого ряду. У разі невеликої висоти фасаду, що монтується, можливий монтаж панелей без застосування стартового профілю. У такому разі монтаж починається з першого (нижнього) ряду прямо на заздалегідь сплановану строго по горизонтальному рівню вимощення, узгоджену з горизонтальним закінченням останнього (верхнього) ряду плит.
Примітка: враховуючи вагу фасаду, що зводиться при використанні дерев'яного бруса в якості стартового профілю, відстань між точками кріплення бруса не повинна перевищувати 80 (см).
6. Зведення кутів.
- Монтаж фасадних панелей починаємо з приклеювання плит на кутах.
7. Встановлення контрольної нитки від кута до кута.

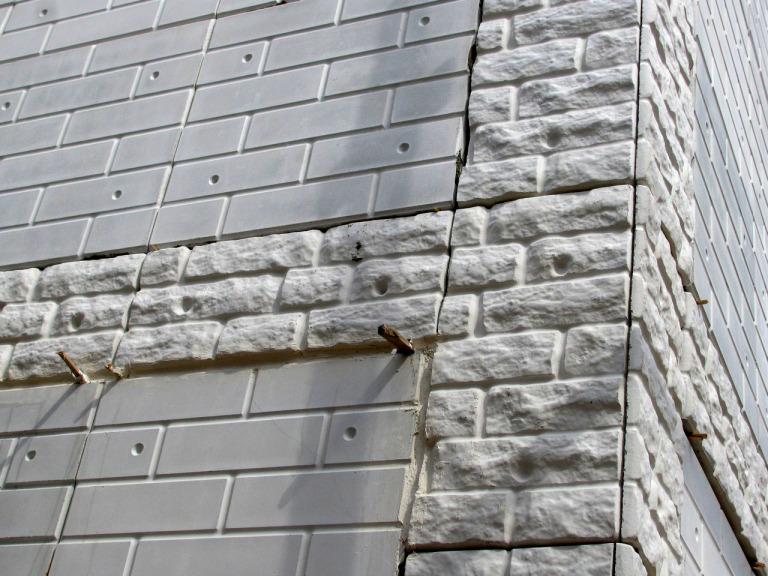

8. Монтаж плит "Поліфасад".

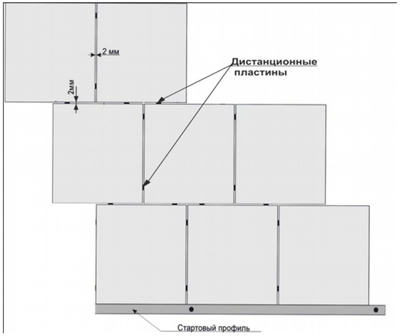

- Під час порядної установки необхідно задавати технологічні зазори в місцях сполучення плит за допомогою прокладок, пластикових хрестиків або клинів, які зазвичай використовуються при укладанні кахлю, товщиною ≥ 2 (мм). Прокладки у вигляді смужок шириною близько 30 (мм) нарізаються з листової підкладки під покриття для підлоги, виготовленої з екструдованого полістиролу;
- Також технологічний проміжок можна заповнити клей-піною для додаткової теплоізоляції;
- По вертикальним швам застосування прокладки необов'язково;

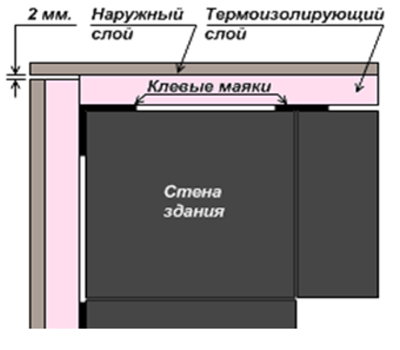

- Порізка зовнішнього шару плити виконується за допомогою електроінструменту з різальним диском для каменю. Підрізування утеплювача проводиться ножем. Кутові примикання плит, виконуються шляхом підрізування теплоізоляційного шару однієї панелі, на товщину панелі, що примикає до неї. При цьому на кутовому стику зовнішніх захисно-декоративних шарів плит необхідно залишити технологічний проміжок товщиною ≥ 2 (мм).
9. Перевірка встановлених плит рівнем на горизонталь та вертикаль.

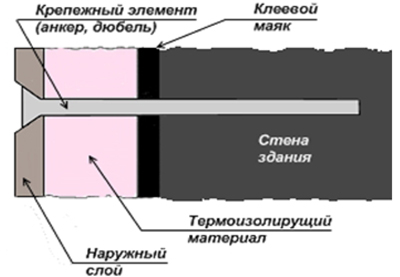

10. Анкерування.
- Як анкери використовуються:
- дюбель швидкого монтажу ø8 (мм) — якщо стіни з щільного матеріалу (бетон, цегла);
- шуруп по дереву (широкий крок різьблення) ø4,8÷6,0 (мм) — якщо стіни з дерева або пористого бетону (піно-газобетон тощо); - Довжина дюбеля вибирається таким чином, щоб у основу стіни він проникав на глибину 40÷65 (мм), а шуруп по дереву, при варіанті стін із ніздрюватого бетону на 50÷70 (мм);

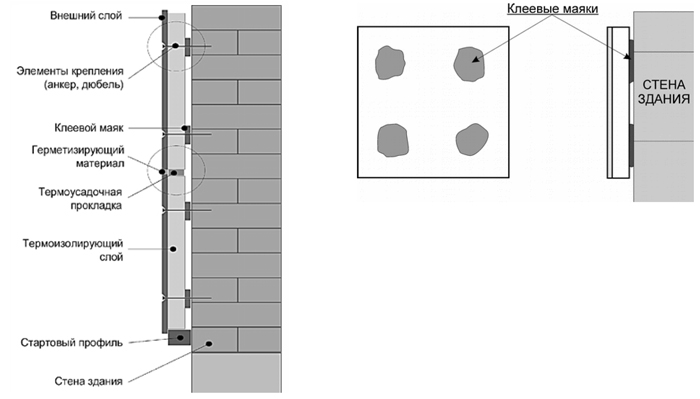

- Після затвердіння клейових маяків у технологічних заглибленнях зовнішнього захисно-декоративного шару плити свердляться отвори для встановлення анкерних кріплень. У готовий отвір встановлюється дюбель (шуруп) без ефекту "затискання", щоб уникнути утворення тиску від головки анкера на зовнішній шар панелі, що виникає при термічних та геометричних навантаженнях на конструкцію;
- Шуруп закручується в пористий бетон без попереднього свердління;
- На одну плиту цілком достатньо двох анкерів. За потреби використовувати до чотирьох анкерних кріплень.
11. Грунтування торців та потаємних заглиблень.
Стики примикання захисно-декоративного шару та потаємні заглиблення під анкера ретельно ґрунтуються. Особливу увагу необхідно приділити внутрішній поверхні стиків, домагаючись, щоб ґрунт покрив весь торець бетонного шару плити. Для ґрунтовки застосовується акриловий ґрунт глибокого проникнення з сильною водовідштовхувальною дією.
12. Герметизація швів та потаємних заглиблень.
- Герметизація стиків примикання плит виконується герметиком. Герметик акриловий силіконізований, що фарбується. Наносити герметик у два шари, другий шар наступного дня після того, як перший дасть деяку усадку;
- ВАЖЛИВО! Деякі виробники радять використовувати фасадну шпаклівку для герметизації швів, це робити категорично не рекомендується — шви через 1-2 роки обов'язково потріскаються, герметик ніколи не потріскається за рахунок своєї еластичності;
- Фарбування проводиться лише після повного висихання герметизуючої мастики. Залежно від виду герметика та погодних умов час повного висихання становить 2÷9 днів;
- Для прискорення виконання загальних робіт процес анкерування, ґрунтування швів та із закладення можливі майже відразу за порядним монтажем плит, і ведуться паралельними шляхами.
13. Чистове закладення.
14. Грунтування всієї поверхні та фарбування.
Панелі "Поліфасад" фарбуються будь-якими еластичними фасадними фарбами.
